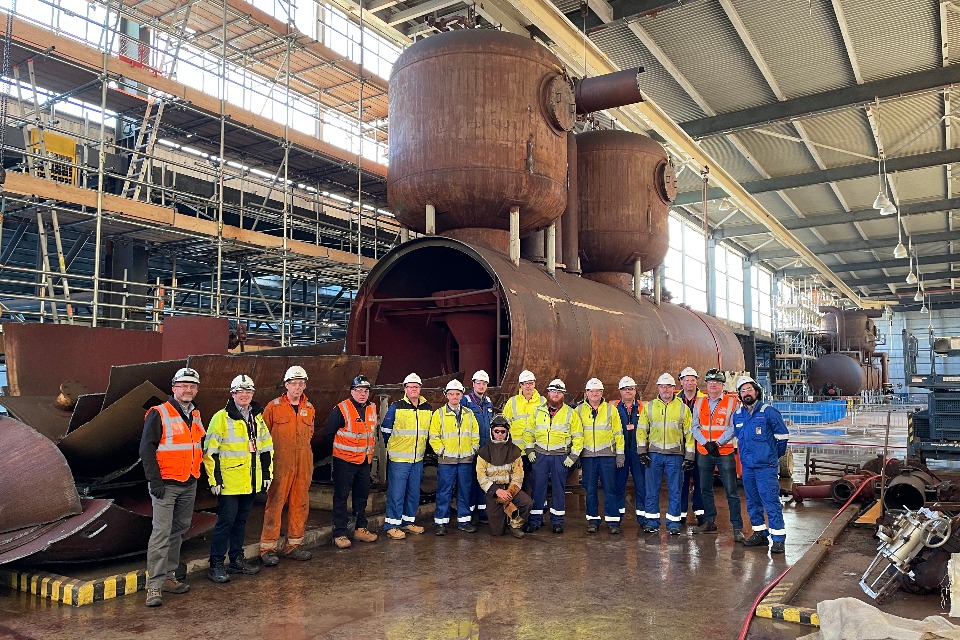

Sizewell A Deplant Team
Magnox gasgekoelde reactoren
De twee Magnox gasgekoelde reactoren van Sizewell A met een vermogen van 210 MWe waren in bedrijf van 1966 tot 2006. De twee reactoren werden op 31 december 2006 stilgelegd na 40 jaar koolstofarme elektriciteitsopwekking. Het lawaai en de trillingen in de turbinezaal vielen geleidelijk stil toen de twee turbines en enorme machines voor de laatste keer werden afgebouwd. Het ontgassen begon in 2009, waarbij de uit de reactoren verwijderde splijtstof in de opslagvijvers voor gebruikte splijtstof van de locatie werd geplaatst voordat deze in transportcontainers werd verpakt om naar het Sellafield-complex te worden vervoerd voor opwerking. De laatste fles splijtstof werd in augustus 2014 naar Sellafield verscheept. Sizewell A werd in februari 2015 volledig splijtstofvrij verklaard. Deze mijlpaal in de ontmanteling betekende de verwijdering van 99% van het radioactieve gevaar uit de voormalige Magnox-kerncentrale.

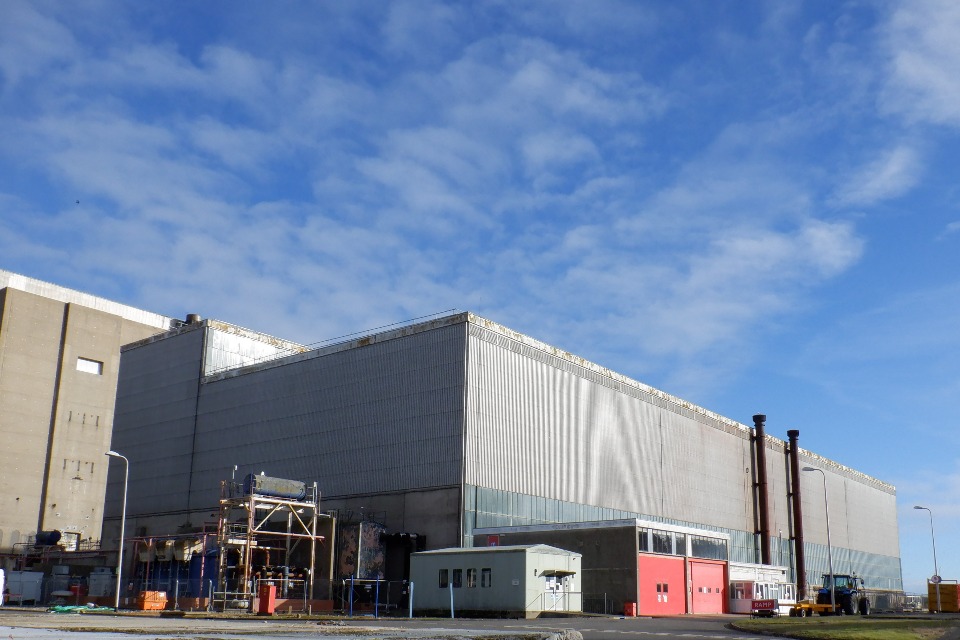

Sizewell A turbinehal in mei 2022
5.500 ton metaal is veilig verwijderd
Alan Cumming, Nuclear Decommissioning Authority, Group Chief Assurance and Performance Officer: “We zetten ons in om onze sites veilig, zeker en duurzaam te ontmantelen: “We zetten ons in om onze sites veilig, zeker en duurzaam te ontmantelen – waarbij land vrijkomt dat vervolgens kan worden hergebruikt om voordelen op te leveren voor de lokale gemeenschap. De sloop van de turbinehal zal een tastbare stap voorwaarts zijn in het realiseren van onze missie en ik wil alle betrokkenen bedanken voor hun harde werk om ons zover te krijgen en voor de ongelooflijke vooruitgang die tot nu toe is geboekt.”
Wendy Heath, senior projectmanager legt uit: “Dit is een van de grootste werkprogramma’s die Sizewell A in vele jaren heeft gezien. Het zal resulteren in een grote verandering van de skyline voor de gemeenschap en het zal een gebied ter grootte van een professioneel voetbalveld vrijmaken voor toekomstig gebruik tegen maart 2025. We zijn vorig jaar begonnen met het verwijderen van alle overbodige apparatuur uit de turbinehal en verwachten dit in augustus af te ronden, klaar voor de sloopfase. Meer dan 5.500 ton metaal is veilig verwijderd – dat is meer dan het gewicht van twee torens in Blackpool! Het afval is gerecycled op de metaalmarkt en zal naar verwachting een inkomen genereren van £3 – £4,5 miljoen.”
Sizewell A: het loskoppelen van de 54 ton wegende rotor van Turbine Alternator 1
Samenwerking
Ketenpartner Erith is in juli 2022 als hoofdaannemer aan de slag gegaan. Hun team heeft alle lessen van eerdere NRS-turbinehalafbraak toegepast om tot dit punt te komen. Ashley Notman, Erith-projectmanager: “We hebben uitgebreide voorbereidende werkzaamheden uitgevoerd om de sloop in augustus te laten beginnen. Deze omvatten het verwijderen van steigers en gevaarlijke materialen en het verwijderen van belangrijke onderdelen van de mechanische/elektrische opwekkingsinstallaties en apparatuur. We hebben nauw samengewerkt met NRS en het Office of Nuclear Regulation om de rechtvaardiging te leveren voor het gebruik van gerichte, specialistische explosieve sloop om de grote betonnen sokkels waar de turbines op stonden te verzwakken. Dit ondersteunt het totale werkprogramma door de duur van traditionele mechanische sloopmethoden met ongeveer 40 procent te verkorten en de geluidsoverlast te verminderen.”
